向后调度类型生产订单中的日期解析

原创 Linux操作系统 作者:waltking 时间:2012-09-16 16:01:23 0 删除 编辑

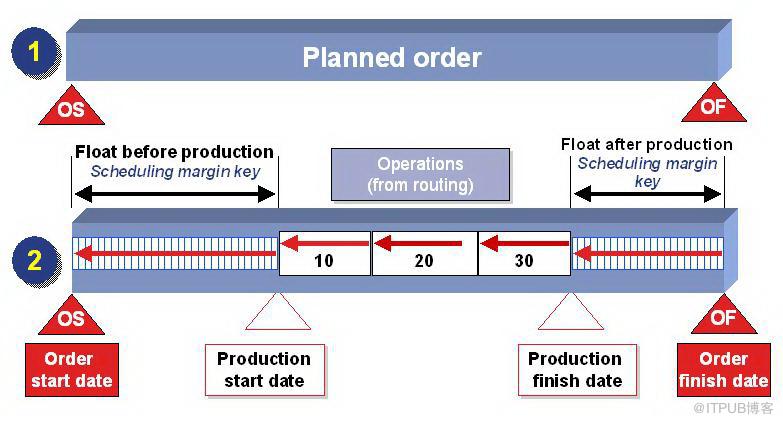

在向后调度的生产订单中:

基本完成日期=订单结束日期

已计划的结束日期=基本完成日期-产后缓冲时间

已计划的开始日期=已计划的结束日期-工序加工时间

基本开始日期=已计划的开始日期-产前缓冲时间

已计划的下达日期=基本开始日期-下达期间

已确认的开始日期=第一次的确认日期

已确认的完成日期=最后一次的确认日期

已确认的下达日期=实际下达的日期

注意:这些日期是按工作日历计算得出的。

The end!

以上是我个人的理解。
