一个订单延期,最先挨骂的,通常是计划员。

客户在催,销售在催,老板也在催。会议一开,大家很快就会把目光落到计划员身上:

你这个计划怎么排的?

可真把现场摊开来看,很多延期并不是计划员把日期填错了。

销售接单的时候,客户要得急,交期先答应了。

采购那边,关键物料还在路上,供应商只说“尽快”。

仓库账上显示有料,现场一找,发现有一部分被别的订单占了。

工艺员临时通知,这批产品要按新版工艺做,多一道检验。

车间主任说,设备这两天在抢另一张急单,插不进去。

质检又说,上批次刚出过问题,这次不能省流程。

你看,计划员最后拿到的,不是一张简单订单。

是一堆已经发生、正在发生、马上要发生的问题。

所以,生产计划真正难的地方,不是把“哪天做什么”排出来。那只是表面工作。

更难的是,把客户交期拆成一条工厂内部能兑现的链条。

这条链条里,订单要评审,物料要齐套,产能要核算,工艺要确认,工单要下发,车间要报工,质量要放行,异常要反馈,最后还要按承诺发货。

只要中间有一环是假数据、慢反馈、没人负责,计划表就会变成一张好看的纸。

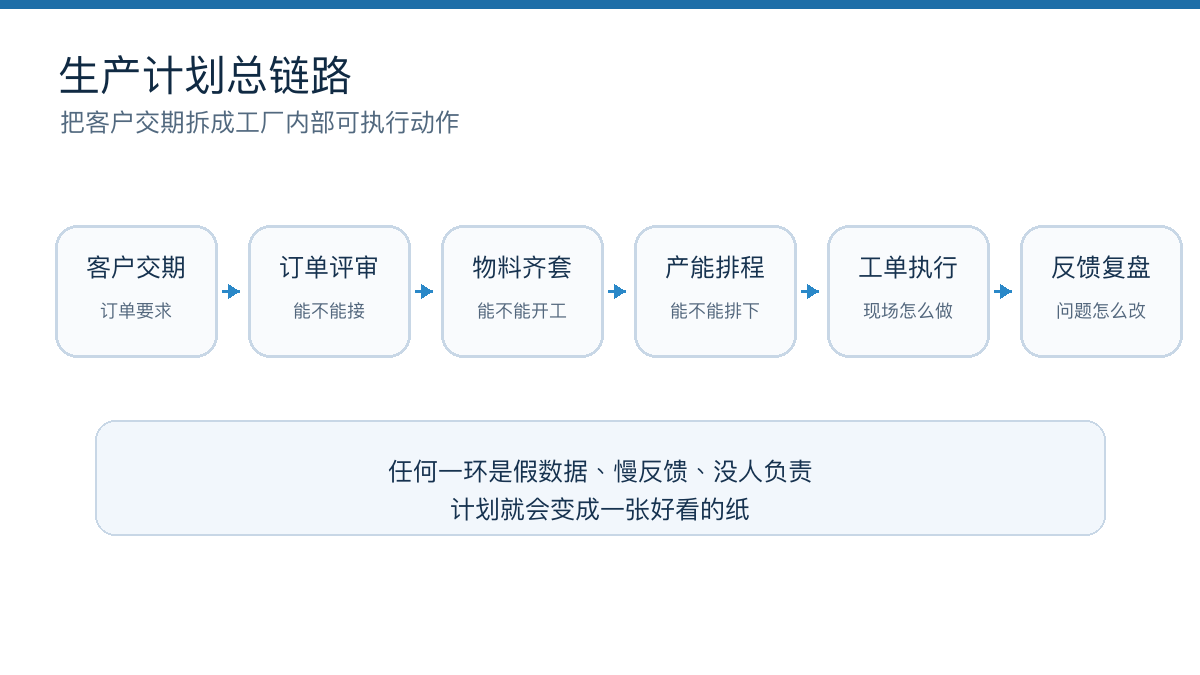

生产计划要把客户交期拆成可执行链条

一、很多工厂不是没有计划,是计划没有依据

先说一个常见场景。

客户要一批货,销售问生产:“这个月25号能不能交?”

生产说:“应该可以。”

老板听到“应该可以”,就以为可以。销售听到“应该可以”,就去回复客户。客户听到可以,就开始安排自己的后续计划。

可到了20号,问题一个一个冒出来。

主料还有一部分没到。

有一批料到了,但质检没放行。

车间本来排好的设备,被一张更急的订单占了。

工艺文件改过一次,旧工单没有同步。

于是,25号交不了。

这时候大家再回头追问:当初为什么说可以?

没人说得清。

因为当初的“可以”,不是系统算出来的,也不是流程评审出来的,而是几个人凭经验估出来的。

这就是很多工厂生产计划的第一个问题:

计划有了,依据没有。

一个真正能执行的生产计划,至少要回答五个问题。

客户要什么。

工厂有没有料。

设备有没有空。

工艺有没有定。

异常来了谁处理。

这五个问题没有回答清楚,计划员排出来的日期,就只是一个愿望。

很多企业的问题,也正是出在这里。

看起来有ERP,有MES,有排产表,有每日生产会议。可实际运行时,关键依据还在微信群里、Excel里、电话里、老师傅脑子里。

计划员每天都在更新表,但表里的很多数据并不真正代表现场。

库存不代表可用库存。

产能不代表真实产能。

工单下发不代表可以开工。

完工不代表可以发货。

这几句话听起来有点绕,但很重要。

库存100个,如果其中60个已经被别的订单锁定,剩下40个还没质检放行,那么这100个对当前订单就不等于100个。

设备一天理论能做80件,如果今天要换型、调机、等刀具、做首检,真实产出可能只有50件。

工单已经下发,如果物料没齐、图纸版本没确认、质检标准没同步,车间也不能放心开工。

产品已经做完,如果质检没放行、包装没完成、发货资料没准备好,销售也不能对客户说已经交付。

所以,生产计划的第一件事,不是排表。

是把计划依据做实。

二、订单评审做不好,后面全是救火

生产计划从哪里开始?

很多人会说,从排产开始。

其实更早。

从销售接单那一刻,生产计划就已经开始了。

因为客户交期一旦答应出去,后面所有部门都要围绕这句话来做事。

销售答应客户“15天交货”,这句话不是销售一个人的话。它背后代表采购要在几天内把料买回来,仓库要保证能发料,车间要排出产能,质检要完成检验,物流要安排发货。

如果销售答应得太快,后面就会很被动。

当然,这不是说销售不能接急单。企业做生意,不可能所有订单都慢慢评估。重点客户来了,紧急订单来了,有时就是要抢。

但急单也要知道急在哪里。

是客户真的急,还是销售怕丢单。

是物料已经齐了,可以插进去。

还是物料不齐,只是先答应下来再说。

是插单只影响一条产线半天。

还是会把后面三张订单全部往后推。

订单评审的价值就在这里。

它不是为了把流程变慢,而是为了让企业在答应客户之前,知道这句话要付出什么代价。

一张订单进入生产之前,至少要评审这些内容:

产品能不能做。

BOM和工艺版本是否确认。

库存能不能支撑。

缺料什么时候能到。

瓶颈设备有没有产能。

外协和特殊工序是否来得及。

质量要求有没有特殊项。

客户信用和回款风险是否可接受。

如果这些都没有评审,销售先答应,计划后补,采购加急,车间插单,仓库到处找料,最后一定会变成全厂救火。

更麻烦的是,这种救火还会形成习惯。

今天靠加班救回来,明天靠插单救回来,后天靠找领导协调救回来。表面上订单交了,实际上管理越来越乱。

因为企业没有把问题解决掉,只是用人的辛苦把问题盖住了。

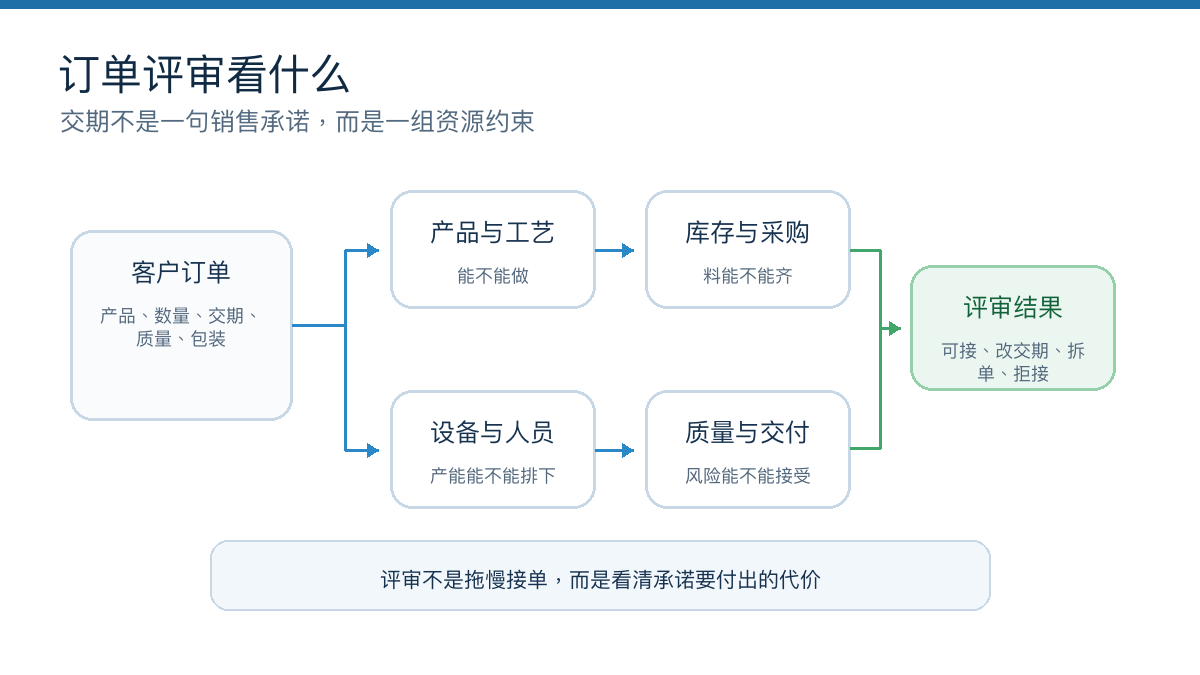

订单评审要先看交期背后的约束

三、物料齐套,是生产计划最容易被低估的一关

很多工厂排产时,最先看设备。

哪条线有空,哪个班组能做,哪个订单先排。

但生产现场真正卡住的,往往不是设备,而是物料。

车间最怕什么?

工单下来了,员工到位了,设备也空出来了,结果一领料,少一个关键件。

少了这个件,整张工单就开不了。计划员只好换单,车间重新安排,仓库重新备料,采购重新催货。一天就这么过去了。

所以,生产计划里必须有一个动作,叫齐套确认。

齐套确认不是简单看库存够不够。

要看可用库存够不够。

什么叫可用库存?

账上有,不一定可用。

被别的订单占用的,不可用。

还在质检状态的,不可用。

批次不符合客户要求的,不可用。

库位找不到的,不可用。

替代料没有审批的,也不可用。

很多工厂库存账面很好看,现场照样缺料,就是因为系统里看到的是“数量”,计划真正需要的是“可用状态”。

举个简单例子。

一张工单需要A物料100件。系统库存显示120件。计划员一看,够了,安排开工。

到了领料时才发现,120件里有50件已经锁给另一张重点订单,20件刚到货还没检验,10件在库位上找不到。真正能用的只有40件。

这时候再说系统库存有120件,已经没有意义了。

对生产计划来说,库存的核心问题不是“有没有”,而是“能不能被这张订单使用”。

这句话很关键。

物料齐套做得好,车间开工就稳。物料齐套做不好,生产计划就会天天被打断。

物料齐套要看可用状态,不只看账面数量

四、产能不是理论数字,要看瓶颈在哪里

有些工厂会说,我们设备不少,人员也不少,为什么计划还是排不动?

问题可能不在总产能,而在瓶颈产能。

工厂的产能,不是把所有设备能力加起来就行。

一张订单可能要经过下料、加工、热处理、装配、检验、包装。前面几道工序都很快,但只要其中一道工序排不上,整张订单就出不来。

比如热处理一炉要凑批,今天凑不够,明天才开炉。

比如某台加工中心只有一台,几张订单都要用它。

比如检验员只有两个人,月底集中完工时,产品都堵在质检这里。

这时候,你看全厂产能,可能觉得没问题。看关键工序,才发现已经满了。

所以生产计划不能只排“数量”,还要排“路径”。

这张订单要走哪些工序。

每道工序需要多少工时。

哪个工序是瓶颈。

哪些订单会争同一台设备。

哪些工序需要等待外协。

哪些产品换型成本高,不能频繁插单。

计划员如果只看订单交期,不看工序路径,就会出现一种情况:

表上每张订单都安排了,现场每个关键工序都在排队。

真正成熟的计划,一定会特别盯瓶颈。

瓶颈设备不能按感觉排。

瓶颈工序不能随便插单。

瓶颈资源一旦被占用,影响的不是当前一道工序,而是后面所有交付承诺。

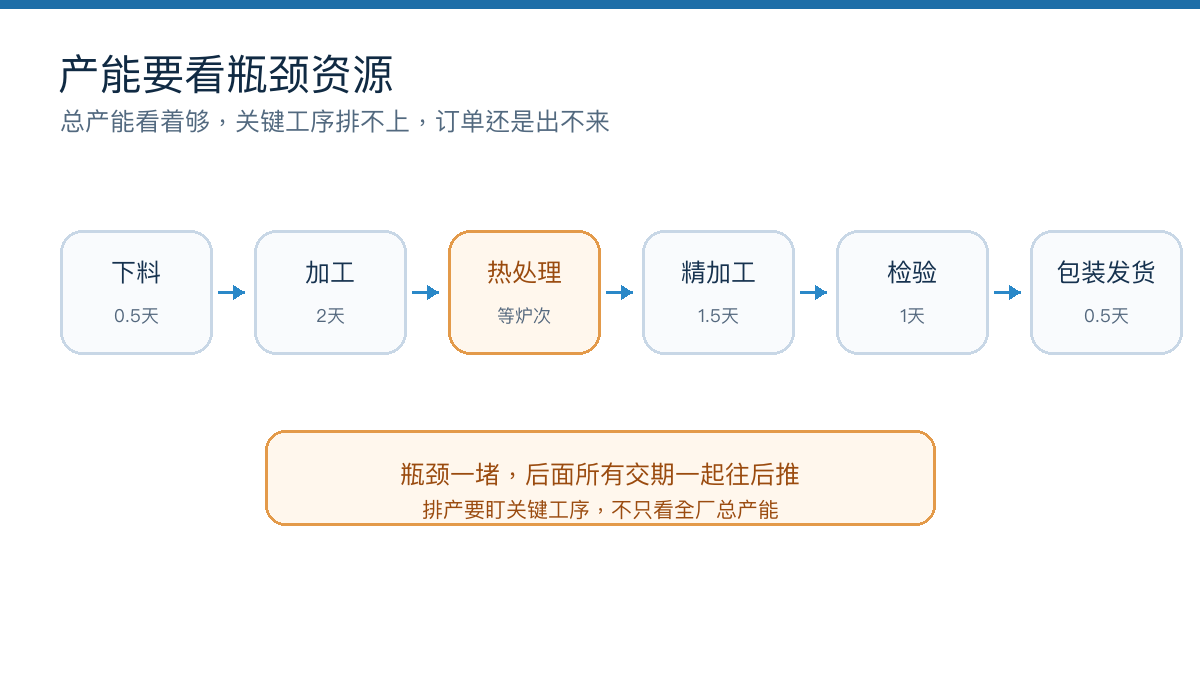

产能排程要看工序路径和瓶颈资源

五、工单不是通知单,是现场执行的依据

排产完成以后,下一步就是下工单。

很多企业把工单当成通知单。告诉车间:做这个产品,做多少件,什么时候完工。

这还不够。

工单如果信息太粗,车间就只能靠经验补。

一个合格的生产工单,至少要说清楚这些内容:

产品编码是什么。

生产数量是多少。

客户或订单要求是什么。

使用哪个BOM版本。

执行哪个工艺路线。

需要领哪些物料。

在哪个车间、哪条产线、哪个工作中心做。

计划开工和完工时间是什么。

首检、巡检、完工检验要求是什么。

是否允许替代料。

是否允许超领、补料、拆单、合单。

异常怎么上报。

这些信息不是写给系统看的,是写给现场看的。

车间主任看到工单,应该知道先做哪张单。

班组长看到工单,应该知道按哪个工艺做。

仓库看到工单,应该知道按什么物料发料。

质检看到工单,应该知道按哪个标准检验。

如果工单只是一个简单任务,后面每个岗位都要再问一遍。问的人多了,信息就会变形。

今天工艺员说按新版做。

明天班组长说没收到。

后天质检说标准不对。

最后产品做出来了,客户不认。

这类问题不是现场不认真,而是工单没有把执行依据讲清楚。

六、报工不是为了管员工,是为了让计划看见现场

很多车间不喜欢报工。

觉得麻烦。

做完了还要录,停机了还要填,不良了还要报,返工了还要写原因。现场忙得很,哪有时间弄这些。

这个感受很真实。

如果报工只是为了让管理层看数字,那它确实容易变成负担。

但对生产计划来说,报工有一个更重要的作用:

让计划看到现场发生了什么。

今天这张工单做到多少了。

哪些工序已经完成。

哪道工序卡住了。

不良品有多少。

返工会影响多久。

设备停了多长时间。

缺料是不是已经解决。

这些数据如果不及时回到系统,计划员就只能靠问。

问车间,问仓库,问采购,问质检。

问一圈下来,半天过去了。更麻烦的是,每个人说的可能都不一样。

车间说快做完了。

质检说还没放行。

仓库说没收到入库。

销售说客户已经在催发货。

老板问到底什么情况,没人能拿出一张可信的进度表。

所以报工不是多此一举。

报工的本质,是把车间的真实进度还给计划。

没有报工,计划看到的是安排。

有了报工,计划看到的才是执行。

这两者差很多。

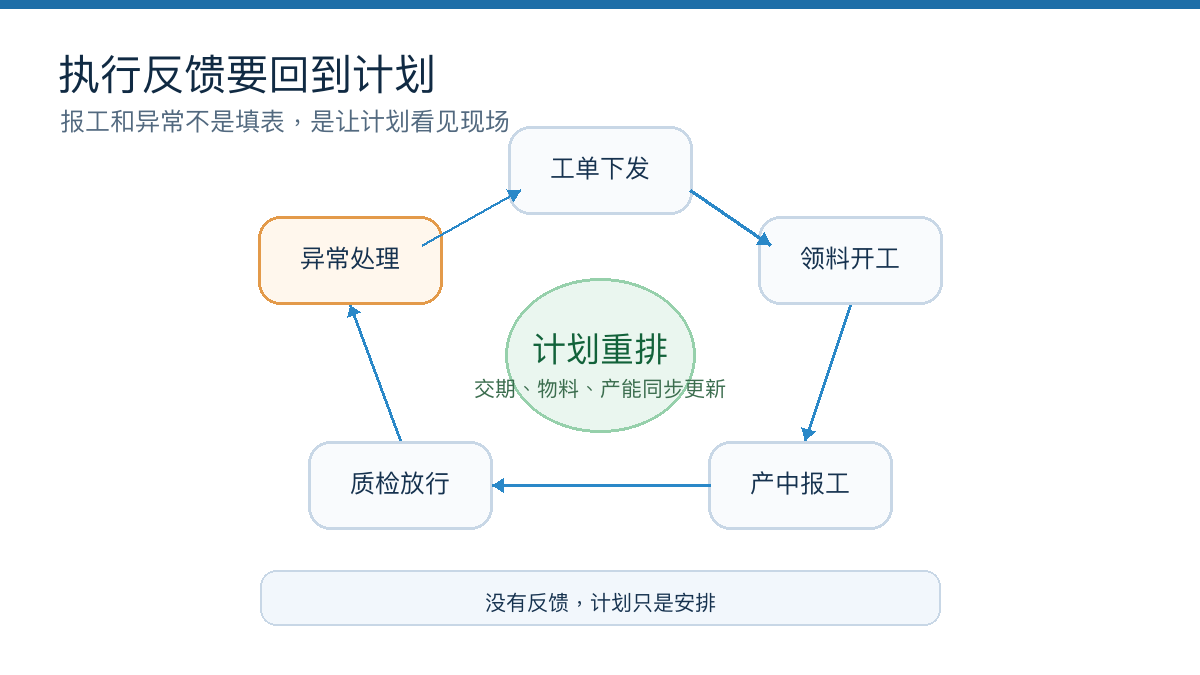

执行数据要及时回到计划里

七、异常处理,决定计划能不能活下来

计划一定会变。

客户会改交期,供应商会延期,设备会故障,质检会发现异常,现场会临时缺人。

所以,好的生产计划不是从来不变,而是变了以后知道怎么处理。

很多工厂的异常处理方式,是在群里喊。

“这张单缺料了。”

“设备坏了,今天做不了。”

“客户要求提前,大家协调一下。”

群里一喊,短期看很快。相关的人都看到了,领导也看到了。

但问题是,群消息很难变成管理数据。

过两天再问,这个异常影响了哪张订单?谁处理的?怎么处理的?有没有造成延期?有没有改计划?有没有通知销售?有没有影响采购?很多时候就查不清了。

异常如果没有记录,就会变成一种记忆。

谁记得住,谁就知道。

谁忘了,事情就断了。

一个生产异常,至少要留下五个信息。

异常类型是什么。

影响哪张订单、哪张工单、哪个物料、哪台设备或哪个批次。

责任人是谁。

处理动作是什么。

处理结果有没有回到计划。

比如缺料。

不能只写“缺料”。要写清楚缺什么料,缺多少,影响哪张工单,预计什么时候到,采购谁负责,车间是否换单,销售是否需要通知客户。

比如质量异常。

不能只写“质量有问题”。要写清楚哪一批次,哪道工序,什么不良,是否返工,是否报废,是否影响交付,是否要冻结库存。

比如插单。

不能只写“领导要求插单”。要写清楚插的是哪张订单,占用哪个设备,挤掉哪张原计划订单,交期影响怎么处理,谁确认。

异常处理做不到这一步,计划就很难变准。

因为每次异常都发生了,但没有变成下一次排计划的经验。

八、生产计划闭环,最后一定要回到复盘

很多企业发完货就结束了。

客户收到了,销售松口气,生产松口气,计划员也松口气。至于这张订单中间为什么差点延期,为什么补料,为什么返工,为什么插单,没人再追。

这就很可惜。

因为生产计划能力,就是在复盘里长出来的。

一张订单交付之后,企业至少要回头看几个问题。

原计划交期和实际交期差几天。

延期发生在哪个环节。

物料是否按计划到位。

产能是否按计划执行。

工艺是否发生变更。

质量异常是否影响进度。

插单是否影响其他订单。

客户变更是否及时传递。

这次问题下次怎么避免。

如果每张延期订单都能追到原因,计划会越来越准。反过来,如果每次延期最后都变成一句“沟通不到位”,那下次一定还会发生。

“沟通不到位”这句话,很多时候不是原因,只是大家不想继续追下去的结果。

真正的原因可能是:

订单评审没有做。

采购交期没有回写。

库存状态不准确。

BOM版本没有同步。

设备产能被高估。

质量异常没有及时触发计划调整。

这些原因被找出来,流程才有机会改。

否则,今天开会骂一遍,明天继续犯一遍。

九、判断生产计划是否成熟,看这十个问题就够了

生产计划做得好不好,不用听口号。

问十个问题,大概就能看出来。

1、销售接单前,能不能看到真实库存、预计到货、产能负荷和交付风险?

如果看不到,交期承诺就容易靠经验。

2、订单变更后,会不会同步影响采购、库存、生产、质检和发货?

如果只改了销售订单,后面一定有人不知道。

3、BOM和工艺版本是不是受控?

如果车间、仓库、质检看的不是同一版,执行一定会乱。

4、MRP算料时,有没有扣掉已分配库存、在途、在制和安全库存?

如果只是拿总库存相减,算出来的物料需求很容易失真。

5、工单下发前,有没有做齐套检查?

没有齐套检查,车间开工后才发现缺料,损失已经发生。

6、瓶颈设备和关键工序有没有单独排?

如果所有资源都按平均产能排,真正卡交期的地方会被忽略。

7、车间报工是不是及时?

如果今天的进度明天才录,计划看到的永远慢半拍。

8、质量状态会不会影响入库和发货?

如果质检没放行,销售却看到可以发货,后面一定出问题。

9、插单、拆单、换料、返工有没有记录?

没有记录,企业就不知道哪一次临时处理带来了后面的成本。

10、订单延期后,能不能查到真实原因?

如果查不到,生产计划就只能停留在“继续加强沟通”。

这十个问题,不是为了难为计划员。

它是在检查一家工厂有没有把订单交付这件事,真正管起来。

十、系统要做的,是把计划依据和执行反馈连起来

生产计划靠人不行吗?

当然要靠人。

计划员的经验很重要,车间主任的判断很重要,采购对供应商的了解也很重要。系统不能替代这些经验。

但系统要做一件事:

把人的经验变成可以复用的数据和规则。

订单为什么这样排。

交期为什么这样承诺。

物料为什么判断齐套。

工单为什么插队。

异常为什么导致延期。

质量为什么没有放行。

这些信息如果只在人的脑子里,企业就会越来越依赖少数老员工。人一忙,信息就断。人一走,经验也带走。

所以生产计划系统真正有价值的地方,不是多一个排产页面,而是把订单、物料、产能、工艺、工单、报工、质检、异常和复盘串起来。

ERP负责订单、采购、库存和财务数据。

MES负责车间派工、报工、设备和工序进度。

WMS负责库位、批次、出入库和盘点。

QMS负责来料检验、过程检验、完工检验和质量异常。

这些系统如果各管各的,计划还是会断。

ERP里库存显示有料,WMS里库位找不到。

MES里设备停机了,ERP计划没有调整。

QMS里质检未放行,销售还以为可以发货。

采购交期改了,生产计划没有同步更新。

这就是为什么很多企业上了系统,计划依然难做。

不是系统名字不够多,而是关键业务没有连起来。

对于已经有ERP、MES、WMS等系统的企业,如果订单评审、齐套检查、异常处理、工单变更、交付复盘仍靠Excel和群消息补,可以在主系统之间配置轻量流程应用,承接生产计划看板、缺料预警、异常闭环、交期评审和工单变更审批。关键不在再增加一个孤立系统,而在明确数据来源、字段口径、权限边界和接口回写规则,把系统外的业务补回到流程和数据里。

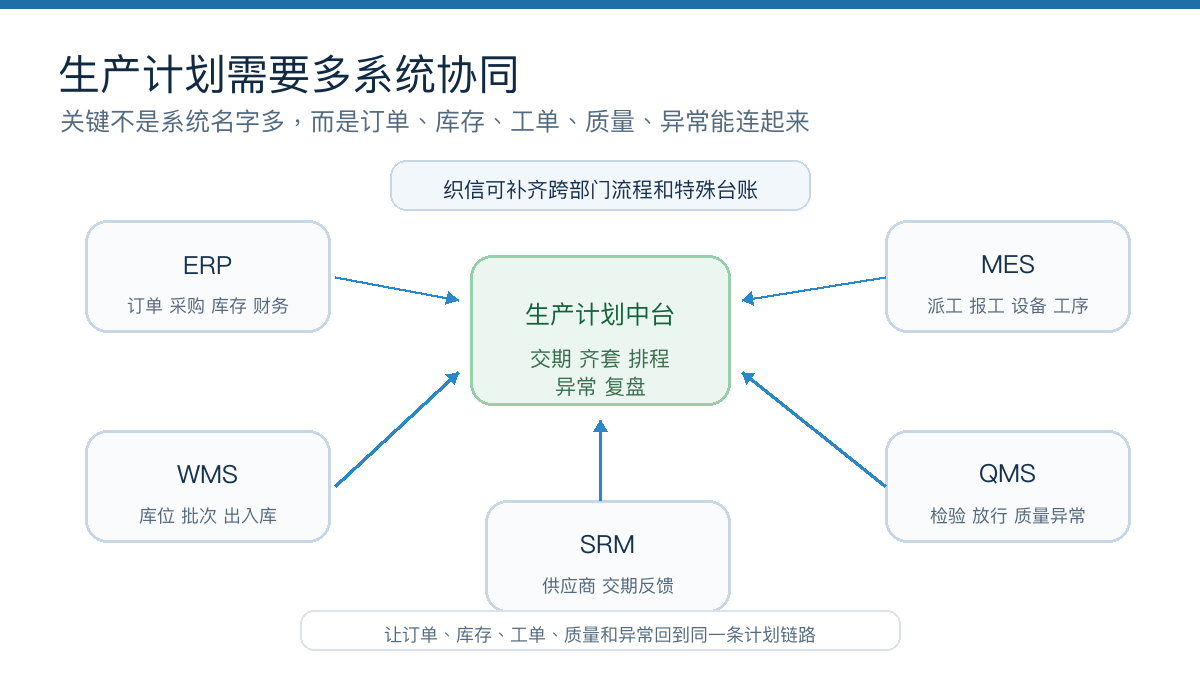

生产计划系统要连接多部门数据和现场反馈

十一、最后说一句

生产计划和执行流程,表面上管的是生产。

实际上管的是企业对客户的承诺。

客户下单以后,企业说什么时候交,就等于向客户许下一个承诺。这个承诺能不能兑现,不是销售一个人决定的,也不是车间一个部门决定的。

它要靠订单评审来判断风险。

靠物料齐套来保证开工。

靠产能排程来安排节奏。

靠工单信息来指导现场。

靠报工和质检来反馈进度。

靠异常处理来修正变化。

靠交付复盘来提高下一次计划的准确性。

所以,生产计划不是把生产任务排满。

生产计划真正要做的,是把客户交期变成工厂内部一套能执行、能反馈、能调整、能追溯的行动链条。

这条链条越清楚,销售越敢承诺,采购越知道买什么,仓库越知道备什么,车间越知道先干什么,质检越知道按什么标准验,老板也越容易看清订单到底卡在哪里。

做到这一步,生产计划才不只是一张表。

它才真正变成了工厂的交付能力。

来自 “ ITPUB博客 ” ,链接:https://blog.itpub.net/69933591/viewspace-3181886/ ,如需转载,请注明出处,否则将追究法律责任。
