仅经过了几年的发展,数据中心在中国已经变得炙手可热,很多新兴的大型数据中心在神州大地像雨后春笋般冒出,相应的各类数据中心建设规范也逐步完善,各专业规范也非常齐备,但在施工管理的过程中我们依然会遇到某些施工工序工艺要求被忽略等导致可实用性降低、后期运维可操作性不强甚至带来质量或安全方面的隐患等。根据多年数据中心从业经验,我们从科学性、实用性和经济性角度出发,对曾经吸取的教训、施工过程中容易忽略、甚至规范没有调整的内容等予以归纳总结。
- 一般数据中心首层用来做冷冻机房,对层高要求较高,如混凝土构件模板支撑高度超过8m,需要组织专家论证。施工单位应编制高大模板支撑系统的专项施工方案,并经过专家论证合格后方可实施。施工过程需注意以下几点:a、认真审核施工方案,严格控制现场施工是否按审核后的方案实施;b、监理工程师应做好模板支撑系统验收,重点检查立杆纵横间距、横杆步距、底托、顶托伸出长度等,浇筑砼应全程进行旁站,利用仪器设备重点检查和测量支撑体系的位移,实时掌握现场情况;c、当出现紧急情况或事故后,现场管理人员应马上停止作业部位的施工,将人员撤离到安全地带;
- 天面防水施工是各类建筑重点控制的对象,数据中心的防水尤为重要,特别是屋面接口的防水、隔热等,如处理不当容易出现渗漏和隔热不佳等现象,属常见的建筑质量通病。施工过程控制中,要着重注意以下几点:a、严格审核屋面防水隔热方案,建议采用结构找坡;b、严格控制坡度且朝向地漏,加强施工中坡度检查、量测;c、防水材料应选用优质、高性能的新型防水材料(该材料样板需重点关注,详见材料报审管理章节);d、建议施工单位甄选高素质高的施工班组;d、做好防水细部构造工作,如圆角、槽收口等(本文作者:数据中心论坛-唐国丰李新玉);
- 为适应环境温度变化、混凝土收缩、结构不均匀沉降等因素的影响,采用后浇带的梁、板(包括基础底板)、墙等应严格按如下要点控制施工质量:a、后浇带浇筑前,审核砼配比,看其是否符合设计要求;b、后浇带混凝土浇筑前应清理干净后浇带内的杂物、垃圾,应将两侧先浇砼表面清冼干净,保持湿润,并刷水泥浆;c、后浇带浇灌后应加强养护,同时不得过早拆除后浇带所在柱跨的支撑;
- 现浇混凝土楼板裂缝是建筑施工中难以控制的质量问题之一,这些裂缝不仅影响建筑物的美观,而且影响建筑物的使用功能,大大降低了房屋结构的耐久性;造成楼板裂缝的影响因素很多,现场较普遍的现象是工程施工中各工种交叉作业,楼面负筋位置的正确性难以得到有效的保证,经踩踏后将令钢筋弯曲、变形,减低了部分板负筋的有效高度,使该位置钢筋混凝土楼板上部抗拉能力大幅降低。施工总包单位应控制好本阶段的工序衔接,并采用必要技术措施加以控制;

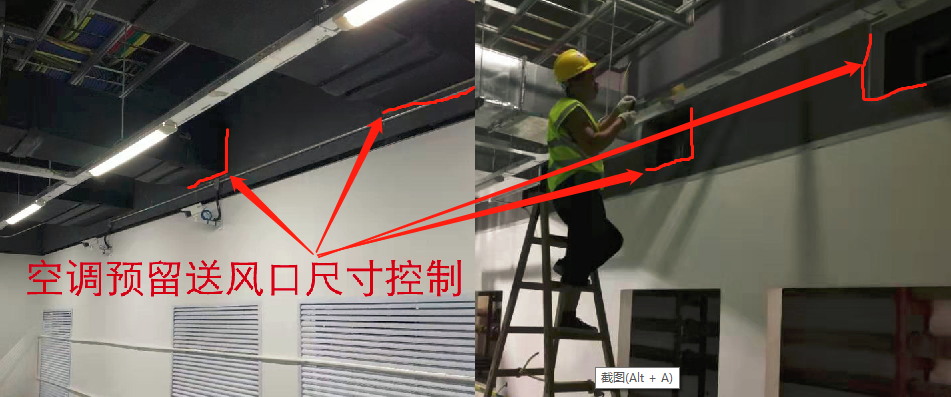

- 数据中心的IT机房和电力设施房等房间的制冷常需要用到空调风管,为防止空调的水对IT设施和电力设施等造成危害,通常精密空调一般设置在上述设施房的旁边,用钢骨架板隔墙隔开。板隔墙上开设预留孔洞供空调的送风和回风,在进行空调的送回风管道口预留的时候,请注意风口的尺寸,比如风管的截面大小为400*600mm,考虑到风管的保温层厚度,那么钢制风口预留的尺寸应为450*650mm,否则会出现风管和风口尺寸不匹配情况,而导致后期返工。
- 机房装修工作的重要前提是核定标高,监理单位应组织土建施工单位、电梯施工单位、设计单位等共同核定层间标高工作,确定所有电梯门槛的标高,并相应的控制好防火门门槛、走廊/房间地砖地面、走廊/房间防静电地板面、管井地面等标高;
- 精密空调的回风风量大风速快,回风百叶的选型时务必注意以下几个要点:a、通风率必须满足回风量和风速要求;b、回风百叶材料的机械强度要足够,否则回风的气流会造成百叶叶片的震动,产生噪音;c、推荐使用零度百叶,该百叶有风阻小、通风率高的特点;
- 精密空调通常设置在IT机房的旁边的专用空调房间内,(本文作者:数据中心论坛-唐国丰李新玉)精密空调采用下送风方式将精密空调的冷风送到IT机房的架空高架地板下,送风口与底座、地板或隔墙接缝处需做好密封措施,板隔墙非空调送风口的空间和缝隙也同样须做好严密封堵,避免精密空调送出的冷风“短路”回到空调的回风口;
- 用石膏板、防火板吊顶装修的区域,如果天花内有盘管风机、阀门等控制设施时,务必注意预留检修用的检修口;
- 在用腻子粉对墙面粉饰时,应注意不同材料之间的接缝、板与板等之间的接缝处理,先用无纺布贴缝后才能刮腻子,否则后期会出现墙身裂痕。该工序要向监理申请隐蔽验收;
- 建筑墙体的施工工序工艺务必做到完整,如:墙体必须按规范批荡(即使该墙体有玻璃、石材等饰面),以保证隔墙防火功能的完整性,饰面装修前要向监理申请隐蔽验收;

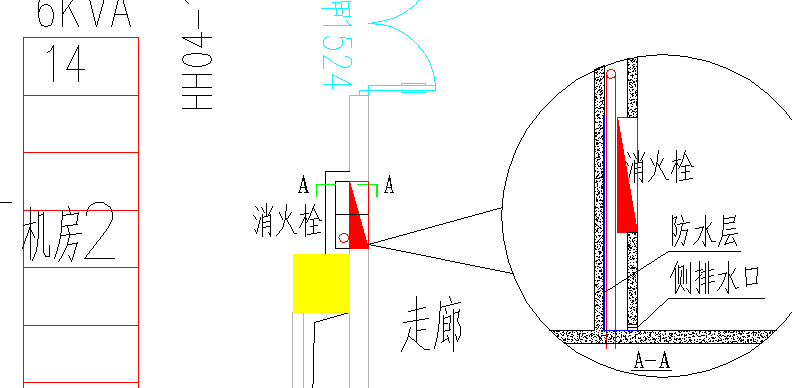

- 当消火栓箱靠IT机房、电力房等重要设施房墙体安装(暗装)时,施工时要注意对墙体做好防水和对消火栓下部的夹心空间做好排水(在外侧小门槛墙角靠结构板面预留一个DN50的排水管道),防止消火栓箱漏水渗漏进IT机房、电力房等重要设施房。
- 电梯井在结构和建筑施工时有以下几点需要特别注意:(本文作者:数据中心论坛-唐国丰李新玉)a、施工前务必就电梯井道的尺寸同电梯供应商做技术确定,避免长宽尺寸搞错、搞反;b、电梯基坑排水管道底的标高同集水井的标高参数相匹配;c、电梯门头梁、井内圈梁等的预留对电梯门、电梯导轨等的固定安装有很大影响;d、电梯检修用的吊钩的预留位置和吊钩的承载能力等都需要注意。上述内容需各相关参建单位重点关注,必要时召集各方做专题技术确认;

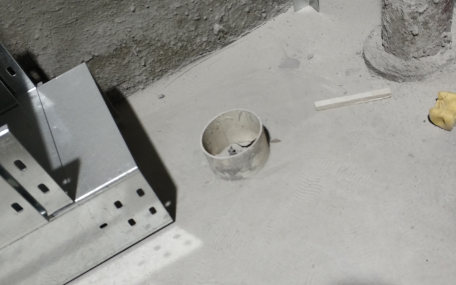

- 在地漏口做防水层及防水保护层施工时,加强对地漏进行保护。如下图,在地漏口反扣一段直径比地漏口大一级的PVC管,并做好临时固定,可防止防水涂料和水泥砂浆漏入地漏,堵塞管道;
- 垂直母线井靠走道侧需做好反坎,并对母线井做好防水施工;
- 发电机的日用油箱间门口也要做好反坎,反坎高度按要求执行(满足日用油箱全部油品散流的容积,计算确定),有效容积内的内墙及地面均需做好防水;
- IT机房地面保温的镀锌保护钢板的拼接缝需要做焊接,焊接要求每600mm一个焊点,焊点长度不小于20mm,且镀锌板应按要求做好等电位接地,(本文作者:数据中心论坛-唐国丰李新玉)这样可以有效的降低高频阻抗对通信系统的影响;
- 高压柜和电池设备正上空不能有铝方通、铝板天花等金属装饰悬挂,防止金属装饰物掉落造成短路危险事故,施工完成后需检查高压柜和电池等设备上空线槽、母线、桥架、风管等设施背面是否有残留杂物,并清扫干净;
